sunnuntai 11. joulukuuta 2011

Seinien eristystä, ulkopuolen täytöt, ikkuna-asennukset ja katon höyrysulku

Tovi on taas vierähtänyt edellisestä päivityksestä. Eipä tuohon mitään erityistä syytä ole, laiskuus vain vähän iskenyt. Tässä kuitenkin päivitystä viimeisen kuukauden ajalta projektin etenemisestä.

Ulkoseinien slammauksen jälkeen aloitettiin niiden eristäminen. Meillähän eristettä tulee 100+100mm, joista sisempään kerrokseen koolaukset ulkoverhousta varten. Eriste on EPS-levyä, johon on valmistusprosessissa lisätty grafiittia ja tämän takia se on tumman värista. Grafiitti parantaa eristeen lämpöarvoa 10-20%.

Eristystyö aloitettiin isoimmalta seinältä, jossa myös eniten aukkoja. Koolaukset tehdään siis kakkosnelosesta. Koolaus kiinnitetään kevytsoraharkkoon Essve:n (8x180) kevytbetoniruuveilla. Essven kevytbetoniruuvit ovat siporexiin ja kevytsoraharkkoon tarkoitettuja ruuveja, jotka eivät vaadi esireiän poraamista. Näiden kiinnikkeiden löytäminen helpotti koolausten kiinnitystä huomattavasti, kun vaihtoehtona oli perinteiset naulatulpat. (Kiitos vinkistä Pennille!)  Eristeet leikattiin koolaustesten väliin ja liimattiin Illbruckin EPS-liimavaahdolla. Eristeiden saumat vaahdotettiin tavallisella uretaanivaahdolla. Aika moista telineillä keikkumistahan tuo oli, mutta homma saatiin ensimmäisen kerroksen osalta kunnialla loppuun. Toisen eristyskerroksen laittaminen jää keväälle, koska sisällä odottaa kiireellisempiä työvaiheita.

Eristeiden asentamisen ohessa ikkuna- ja oviaukkojen pielet oikaistiin Weberin 137 oikaisulaastilla. Weberin työohjeen mukaan myös harkko tulee slammata molemmin puolin sekä myös aukkojen reunojen osalta vaipan ilmanpitävyyden saavuttamiseksi. Monissa kivitaloissa näkee ettei piiloon jääviä osia slammata lainkaan.. Meillä niin siis kuitenkin tehtiin. Aukkojen oikaisun yhteydessä sain otettua tarkemitat aukoista ja näin saatiin ikkunatoimittajalle lopulliset mittatiedot valmistusta varten. Ikkunakaupat oli sovittu jo lähes vuosi takaperin, vain lopulliset mittatiedot puuttuivat. Pakkasten ja lumisateiden takia ikkuna-aukkoihin rakennettiin rimasta ja muovista suojat. Suojat voidaan siirtää lopullisten ikkunoiden suojaksi sisäpuolelle kun lattioiden valut, tasoitetyöt yms. ikkunoita rasittavat työvaiheet alkavat.

Pakkasia onkin saatu odottaa ja hyvä niin sillä se on antanut lisäaikaa ulkopuolisille töille. Kun kellarin seinä oli saatu eristettyä ryhdyttiin tekemään talon ulkopuolisia täyttöjä. Seinävierustat täytettiin kaivinkoneen ja pienen kuormaajan avulla. Kuormaaja oli todella täsmälaite hommaan. Sen avukka saatiin kaikki maamassat kätevästi ajettua talon vierustoille ahtaista väylistä huolimatta. Kaivinkoneella tehtiin varsinaiset tasaustyöt. Myös talolle johtavalle tielle ajettiin kalliomursketta pari kasetillista kantavuuden parantamiseksi. Pihoja tasailtiin ja levitettiin hieman. Ensimmäista kertaa tontilla mahtuu kääntämään auton ympäri. Se on luksusta se!

Ikkunat saapuivat heti kun täyttötyöt oli saatu valmiiksi ja niitä ryhdyttiinkin asentamaan välittömästi. Ikkunoiden asennus sujuikin ilman suurempia ongelmia. Suurimmatkin lasitkin saatiin taisteltua paikalleen ehjänä. Porrashuoneen kiinteälasinen ikkuna painoi ~200kg. Neljän miehen voimin sekin saatiin punnerrettua paikalleen. Yksi ikkuna jäi asenttavaksi myöhemmin, koska ikkunaovia ei vielä saatu. Tämä ikkuna tulee oven kanssa rinnakkain ja sen takia sitä ei vielä ole järkevää asentaa.

Ikkunoiden asentamisen jälkeen ryhdyttiin heti asentamaan katon höyrysulkua. Ennen höyrysulun asentamista tehtiin ja eristettiin katon läpiviennit. Katon eristeeksi tulee Knaufin puhallusvilla, mikä puhalletaan talon ulkopuolelta kotelopuhalluksena. Läpiviennit eristettiin armaflex solukumilla. Höyrysulku saatiin asennettua ja teipattua paikalleen. Tiivistysteippaus ja läpivientien tiivistys tehtiin erityisen huolellisesti. Tiivistykseen käytettiin tiivistalo.fi-tuotteita.  Höyrysulun alle ruuvattiin 45x45mm koolaus 600mm jakoon.

Tässä sama kuvina...

Ulkoseinien eristykset käynnissä. Osa ikkunasuojista paikallaan.

Talon vierustan täytöt käynnissä.


Takaseinän täytöt menossa. Maanpinta nousi noin 3m.

Eristyshommat ja täytöt vaiheessa.


Ikkuna ja oviaukkojen reunojen oikomista / tasoitusta.




















Ensilumet maassa ja ikkunat paikoillaan!


Ikkunat toiselta puolelta.

Sama vielä toisesta suunnasta.

Seinän yläosan eriste jättiin vielä asentamatta että puhallusvilla
päästään asentamaan palkkien väliin talon ulkopuolelta.

Oikealla  keittiön välitilan pikkuikkuna ja keskellä porrashuoneen ikkuna








Höyrynsulkumuovi asennettuna ja koolaukset paikallaan.

Muovin jatkoskohdat tehtiin palkkien kohdalle  ja
sauma kirstetty rimalla paikoilleen.

Läpivientien tiivistys rollflex tiivistekumilla ja Tescon Nro.1 teipillä.






















keskiviikko 26. lokakuuta 2011

Vesikate

Viime viikot on kuluneet aikaa ja säätä vastaan taistellen. Ilman lämpötila on vaihdellut yöpakkasten ja +10 päivälämpötilojen välillä. Lämpötiloja on ollut pakko seurata tarkkaan sillä harkon ulkopuolelle slammattavaa vetonit 137 oikaisulaastia ei saisi laittaa, mikäli alustan lämpötila on alle +5. Myös kova tuuli kuivattaa laastin
liian nopeasti ja heikentää tartuntaa. Hitaasti mutta varmasti koko talo saatiin kuitenkin oikaistua ja hommasta selvittiin vieläpä ohjeiden mukaisissa olosuhteissa.

Peltimiehet saivat katon umpeen ja läpiviennit, piippua lukuunottamatta asennettua. Työjälki oli varsin mainiota ja palvelu joustavaa! Katon pellin väriksi valittiin tumman harmaa (RR23) ja läpiviennit Vilpen kartiosarjaa. Vesikate oli alunperin ajatuksena tehdä profiilipellistä, mutta lopulta päädyttiin konesaumaan sen vuoksi, koska lappeen kaltevuus on vain 10,5 astetta. Tasaiselta pelliltä tulevat lumet alas itsekseen eikä katolla tarvitse sen takia käydä lumitöissä. Konesaumautta peltikatto on oikein tehtynä täysin vedenpitävä, koska siinä ei ole ainuttakaan pellin lävistävää kiinnikettä.

Seuraava työvaihe on ulkoverhouksen pohjaksi tulevien kiinnikepuoden asennus ja ulkoseinien eristys. Eristys tehdään kahtena kerroksena 100 + 100mm Carbon EPS-eristeellä. (λd = 0,032 W/mK) Taloonhan tulee kantava harkkorunko, erillinen eriste ja puuverhous. Työläs mutta materiaalikustannuksiltaan edullinen. Materiaaleiltaan jopa puolet halvempi kuin valmis eristeharkko. U-arvoltaan markkinoiden parhaiden harkkojen tasoinen ja yksi tärkeä ominaisuus on se että koko rungon terminen massa eristeen sisäpuolella. Suuri terminen massa tasoittaa sisätilan lämpötilan vaihteluita, vaikka lämpötila ulkona vaihtelisi rajustikin.


Ulkopuolen slammausta henkilönostimella ja alumiinitelineiltä.
Pallogrilli toimii työmaakeittiönä.




Työteline = kiipeilyteline



Räystäät altapäin.



Ruoteet paikallaan ja peltimiehet päästetty irti.


Ensimmäiset rivit paikallaan.



Katto ummessa ja läpiviennit paikallaan.

Sama kuin edellä toisesta suunnasta.


perjantai 7. lokakuuta 2011

Vesikaton puutyöt

Aikaa on taas vierähtänyt edellisestä päivityksestä. Se ei kuitenkaan tarkoita sitä että työmaallakin olis laiskoteltu, päinvastoin. Kantavan rungon muuraukset saatiin viimeinkin valmiiksi ja päästiin rakentamaan talolle kattoa.
Katon kantavat palkit ovat kertopuuta kokoa 51x450mm. Palkkeja yhteensä 18kpl asennettuna 900mm jaolla. Palkit saatiin nostettua paikallisten farmareiden suosiollisella avustuksella traktorin tukkikouralla toiseen kerrokseen, josta palkit punnerrettiin käsivoimin paikoilleen. 16 palkkia nousi paikoilleen yhden työpäivän rutistuksessa. Palkit lovettiin ja kiilattiin siten että ne istuvat yläsidepuun päällä tasaisesti sitä kuormittaen. Palkkien päihin kiinnitetiin 2"x7" ja 2"x5" puut kiepahduksen estäväksi jäykisteeksi.

Palkkien yläpintaan naulattiin pontattu 15mm katevaneri. Vanerit on asennettava siten että vanerin pään ponttaamaton jatkos kohta tulee aina palkin kohdalle. Vanereiden kaikkiin saumoihin jätettiin parin millin elämisvara. Vanerit ammuttiin kiinni jokaisen palkin kohdalta 70mm välein 50mm kampanauloilla. Levytys toimii yläpohjan jäykistävänä rakenteena sekä yläpohjaeristeiden tuulensuojana.

Levytyksen päälle rakennettiin varsinaiset räystäät muodostava kehikko 2"x5" puutavarasta. Puut on asennettu tarkasti alla kulkevan palkiston kohdille ja kiinnitetty levytyksen läpi palkkeihin pitkillä ruuveilla. Puiden väliin räystäille asensin 8mm silmällä olevat verkot lintujen riesaksi. Olisin mielellään laittanut tähän paikkaan tiheämmän verkon, etteivät myöskään hyönteiset pääsisi tuuletustilaan, mutta sopivaa verkkoa ei paikallisista liikkeistä löytynyt.

Kun räystäsrakenteet olivat valmiit aloitettiin aluskatteen ja ruodelautojen asentaminen. Vesikatteeksi tulee konesaumattu pelti, joten ruodelaudat on asennettava kohtuullisen tiheästi. Tässä tapauksessa ruoteeksi valittiin 25x100 lauta, joka asennetaan 50mm raoin.
Työvaihe on edelleen kesken, mutta viikonlopun aikana olisi talo tarkoitus saada sateelta suojaan! Peltikaton asentajat olisi tarkoitus saada paikalle ensi viikolla!

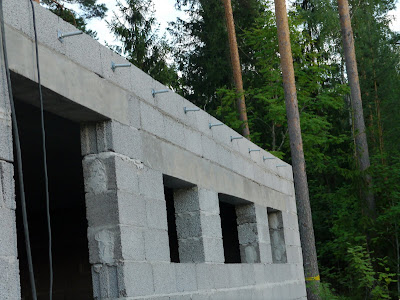

Harkkorunko valmis.

Ensimmäinen yläsidepuu ja naulauskulmat paikallaan.

Yläsidepuun ja harkkorungon väli tiivistetty 10mm poyeteenkaistalla.

Palkisto asennettuna ja suoristettuna.

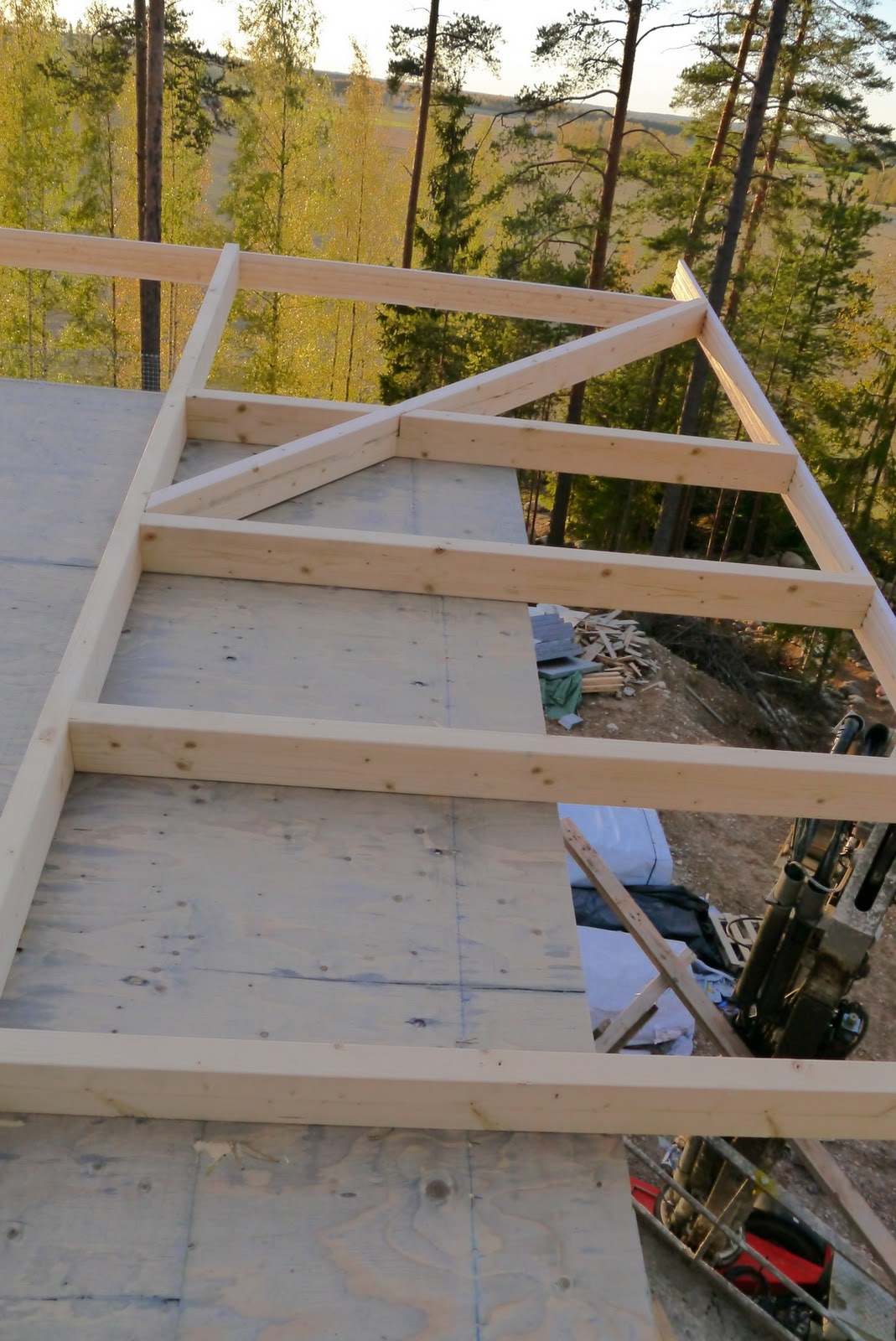

Päätyräystään rakenteet vanerilevytyksen päällä.




Lintuverkot asennettuna puiden väleihin.

Verkon yläreuna oli taitettava ettei se riko aluskatetta. Verkkoja
leikellessä ja taitellessa saa sormen pää aika ruvelle.


Vielä samat lintuverkot ja taustalla pilkottava syysmaisema


Räystäpuiden kiinnitys oli aika hillitön ruuvausurakka. Ei
kannata yrittää akkukoneella.

Tilanne yläkerrassa.

Siittä se nouseepi


Aluskatteen ja ruodelautojen asennusta.


tiistai 30. elokuuta 2011

Muurauksia ja aukonylityksiä

Onhan kulunut taas aikaa viime päivityksestä. Viimeiset viikot on muurattu toista kerrosta sekä tehty aukonylitys palkkeja valmiiksi.

Pitkän pohdinnan jälkeen päätettiin, että aukkojenylityspalkit muotitetaan ja valetaan ontelolaataston päällä ja nostetaan valmiina paikalleen. Osa palkeista tulee sen verran korkealle että niiden muotittaminen olisi ollut hidasta ja hankalaa paikalla. Osa raudoitteistakin oli niin painavia että pelkästään niiden nostamiseen olisi tarvittu nostokalustoa. Myös betoni olisi melkeinpä täytynyt tilata pumppuautolla, mikä ei ole halpaa lystiä.

Palkkien muotit ladottiin harkoista ja muovitettiin sisäpuolelta. Raudoitteet nostettiin korokepalojen päälle muotin sisään. Betoni tehtiin myllyllä paikan päällä. Kuiva-ainesta toisen kerroksen palkkeihin kulahti lähes 2tn, mikä tarkoitti noin 70-80 myllyllistä betonia.  Palkit jätettiin kehittämään lujuutta viikon verran.

Kun rungon pystytys oli pysähdyksissä slammattiin ja primeroitiin kellarin maanvastainen seinä. Seinän maanalaiselle osalle asennettiin myös hitsattava kumibitumikermi. Alun perin ei ollut aikomus laittaa kellarin seinään lainkaan bitumia. Kosteusteknisistän syistä tämä ei olisi ollut mitenkään välttämätöntä.

Tutkimukset kuitenkin osoittavat että Suomi on alueita missä esiintyy eniten radonia koko Euroopassa ehkä koko maailmassa. Suomessa korkeimmat mitatut arvot esiintyvät hyvin ilmaa läpäisevillä hiekkaisilla soraharjuilla. Päijät-Hämeen soraharjut ovat paikkana kaikkein pahimpia. Karrikoiden voisi sanoa että meidän tontti on paikalla missä esiintyy enemmän radonia kuin missään muualla maailmassa. Onneksi siltä voidaan suojautua.

Täältä löytyy tietoa radonista jos aihe ei ole tuttu.

Viikon kuluttua aukonylityspalkit nostettiin autonosturilla paikalleen. Homma sujui aika mukavasti uskon että tällä työmenettelyllä säästettiin ainakin rahaa, ehkä myös aikaa. Muurauksia päästiin jatkamaan heti kun palkit oli saatu paikoilleen.

Katon kantavat kertopuupalkit saapuivat myös työmaalle. Kohta vihdoin päästään vesikaton kimppuun ja saadaan rakennus sateelta suojaan.


Ensimmäiset pienet palkkiraudoitteet muotissa.
Samat palkit vasta valettuna.
















Vähän isommat palkit valussa.

Olohuoneen isoimman ikkunan palkkiraudoite ja muotti. Pelkkä raudoite painoi yli 100kg


Valmiita palkkeja muotit purettuna. Nostolenkit katkaistaan kun palkit nostettu paikoilleen

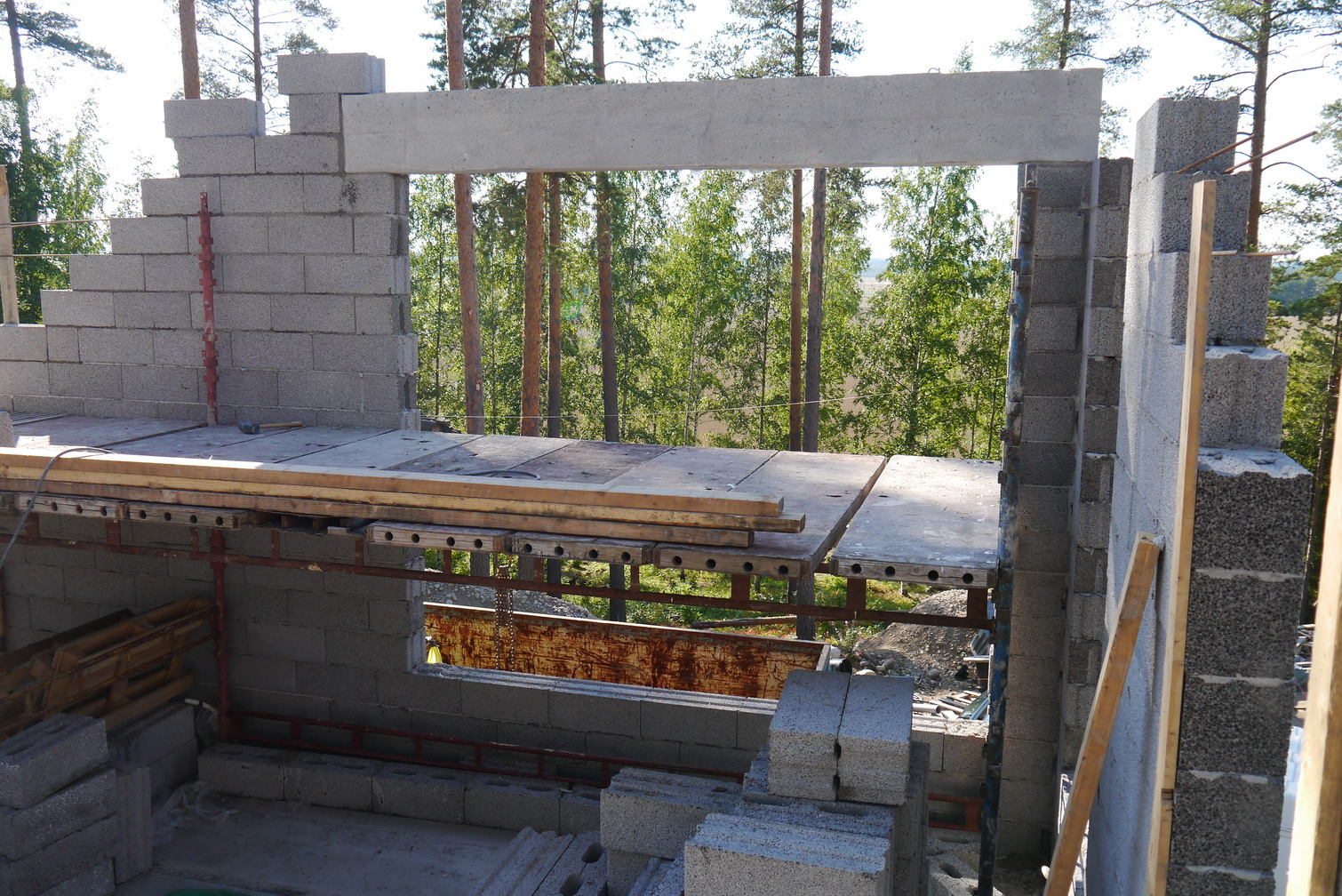

Olohuoneen isomman ikkunan palkki paikoillaan.

Sama palkki lähempää. Kokonaispainoa palkilla noin 700kg

Muuraukset jatkuu kun palkit paikallaan.


sunnuntai 14. elokuuta 2011

vk. 31-32 2krs. muuraukset

Tällä kertaa tehtiin homma oppikirjojen mukaan ja asentelin ennen ensimmäistäkäkään harkkoa nurkkaohjurit paikalleen. Ohjurit myös mitattiin keskenään tarkasti ristimittaan.

Ensimmäisen varvin muuraus otti taas enemmän aikaa, kun yläreuna tasattiin tarkasti oikeaan korkoon. Tämän jälkeen on murausta on helppo jatkaa vain ohjurilankaa siirtämällä.

Muuraus onkin lähtenyt hyvällä vauhdilla liikkeelle. Yhden varvin muuraus yhdeltä mieheltä kestää noin 4h. Seitsemännen varvin kohdalla loppui muurarista varsi ja piti ryhtyä rakentamaan telineitä.

Alkuperäinen tarkoitus oli että haki-telineitä oltaisiin saatu koko talon ympäri. Tämä ei kuitenkaan onnistunut, vaan osa talosta täytyy tehdä alumiinitelineiltä. Alumiinitelineet ovat onneksi kevyempiä siirtää joten onnistuuhan se näinkin. Hakitelineet olisi ollu ehdottomasti parempi vaihtoehto. Muuraus etenee nyt mukavaa vauhtia ja parin viikon sisällä pitäisi päästä aloittelemaan vesikaton tekoa.
Toisen kerroksen muuraukset hyvässä vauhdissa.

Etelän puoleinen seinä. Ikkuna-aukot alkavat muodostua

Etsi kuvasta piiloutunut mummo!
Tässä mallia näyttää nuorempi muurari.

















Välillä täytyy tarkistaa että tulee varmasti suora.


Telineet pystyssä ja muuraukset jatkuu.

Kuva talon ulkopuolelta.



Maisemaa olohuoneen ikkunoista. Jokunen puu täytyy vielä kaataa edestä.

tiistai 2. elokuuta 2011

Saumavalut ja sähköputkituksia

Ontelolaataston puuttuva laatta meni heti tuotantoon ja toimitus sovittiin niin pian kuin mahdollista. Virhe oli tullut laattatoimittajan suunnittelussa. Laattatoimittaja lupasi korvata aiheutuneet ylimääräiset kulut ja huomioimalla tämän loppulaskussa.

Viimeistä laattaa odotellessa päästiin asentamaan laataston sauma- ja rengasteräkset paikoilleen. Laataston reunalle jäi 30cm reunakaista joka myös muotitettiin valua varten. Laataston ulkoreunojen maskiharkot muurattiin myös paikalleen.

Sähkärin kanssa pidettiin palaveria ja päädyttiin ratkaisuun, että putkitetaan toisen kerroksen pistorasiat laataston saumoissa niin pitkälle kuin mahdollista. Myös alakerran valaisimet mitattiin paikalleen ja putkitettiin laatojen onteloissa. Aivan kaikkia putkia ei voitu tässä kohtaa asentaa, koska putkia ei voi ahtaa saumoihin liikaa. Laataston juotosbetonin tulee täyttää saumat kunnolla ja mennä myös laattojen päädyissä laatan alle. Saumavalussa on ehdottomasti syytä käyttää vetelää juotosmassaa ja vibraa.

Ontelolaataston saumat valettiin vk.30 maanantaina ja valu sujui pääosin ongelmitta. Yhdesä kohtaa reunakaistan muotti alkoi pettää kun vibramies työskenteli hieman yli-innokkaasti. Onneksi tämä huomattiin heti ennen kuin koko muotti putosi alas. Positiivista oli se että tämä tapahtui puolella, jonne on tulossa alaslasketut katot, joten valuvirhe jää piiloon eikä piikkaus ole tarpeen.

Seuraavat päivät menivät muotteja purkaessa, valupaikkauksia tehdessä ja siivoillessa. Torstaina nosteltiin harkkolavoja sekä laastia valetulle holville ja jaeltiin niitä muurauspaikoille. Perjantaina asennettiin nurkkaohjurit paikoileen ja aloitettiin toisen kerroksen muuraaminen.


Kiierretangot parvekkeen kiinnitystä varten.

Parvekkeen kiinnikkeet eri kuvakulmasta.

Hormin kohdan muotti ja terästyksiä.


Porrasaukon reunamuotit ja valunaikaiset tuennat.


Sähköjen putkituksia alakerran keskukselle.

Reunakaistan sähköputkituksia


Saumavalut paikoillaan.

Reunakaistat valettuna.




Laataston sauma kantavan väliseinän kohdalla.
